Закрытие релиза

Цель. Корректно завершить релиз: зафиксировать готовность, сдачу и приёмку клиентом, заполнить закрывающие данные и сохранить историю и часы.

Кто выполняет. Руководитель проекта.

Что нужно до начала. Релиз находится на стадии «В разработке». Права на изменение релизов и задач.

Время. 20–40 минут.

Стадии релиза​

Стандартный воркфлоу «Релиз: Kanban» проходит последовательно:

Запланирован → В разработке → Готов к сдаче → На приемке у клиента → Закрыт

Подробно: «Стадии и переходы». В вашей компании набор может отличаться.

Шаг 1. Завершите задачи​

  1. Откройте релиз, вкладку Скоуп.
  2. Выключите переключатель Скрыть завершенное, чтобы видеть все задачи.
  3. Для каждой незавершённой задачи выберите решение:
    • довести до стадии Done;
    • перенести в другой релиз либо в бэклог проекта (поле «Релиз» в карточке задачи);
    • удалить, если задача не нужна.

Шаг 2. Проверьте часы​

  1. Откройте вкладку Треки релиза.
  2. Убедитесь, что все сотрудники записали время.
  3. Сравните Оценку и Затрачено на вкладке «Обзор»: расхождение попадёт в итоговые данные.

Напоминание: записать время старше 7 дней нельзя («Учёт времени»).

Шаг 3. Переведите релиз в «Готов к сдаче»​

  1. На вкладке Обзор в блоке Стадия выберите «Готов к сдаче».
  2. Нажмите Перевести.

Результат. Кабинет автоматически записывает Дату готовности.

Шаг 4. Передайте клиенту​

  1. В блоке Сроки заполните Дату сдачи.
  2. Переведите релиз на стадию «На приемке у клиента».

Шаг 5. Зафиксируйте приёмку​

  1. Когда клиент принял работу, заполните Дату приёмки клиентом.
  2. Если нужна сумма и документ, в блоке Закрытие заполните Закрывающую сумму и Акт / Счёт.

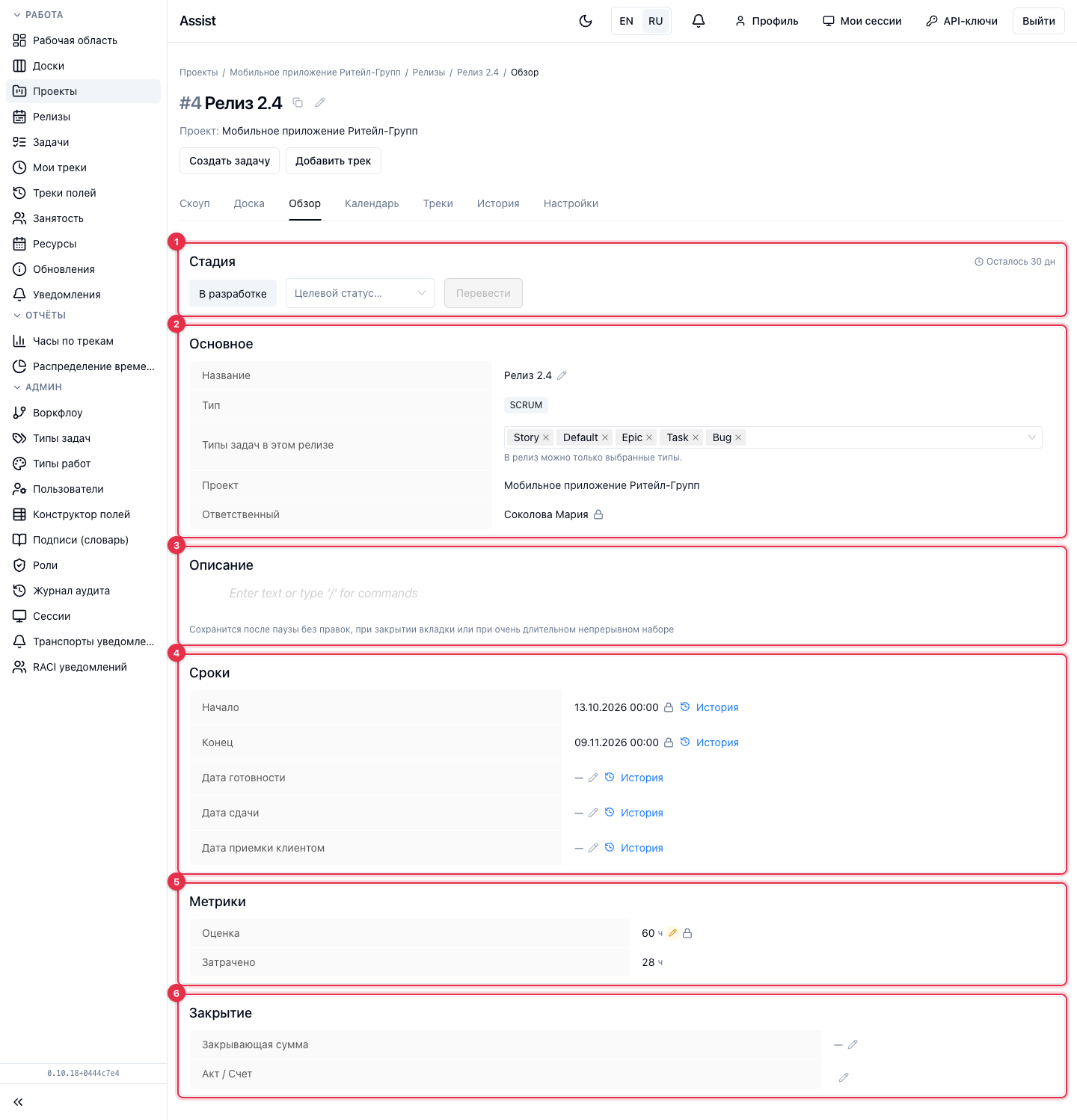

Обзор релиза

Шаг 6. Закройте релиз​

  1. Выберите стадию «Закрыт» и нажмите Перевести.
  2. Убедитесь, что при включённом переключателе «Скрыть завершенное» релиз исчез из списка, а при выключенном виден с финальной стадией.

Результат. Релиз закрыт. Задачи, часы и история сохранены.

Внимание

Не удаляйте релиз вместо закрытия. Удаление стирает его задачи и часы. Переводите на финальную стадию.

Шаг 7. Закройте проект (если это был последний релиз)​

  1. Откройте проект, вкладку Обзор.
  2. Переведите проект по стадиям до «Проект завершен»: для стадий поставки заполните даты, суммы и документы, которые покажет кабинет.
  3. Если после сдачи нужна поддержка, нажмите Создать проект поддержки: создаётся связанный проект с отдельным воркфлоу.

Как проверить результат​

  • Релиз на стадии «Закрыт».
  • Заполнены даты готовности, сдачи и приёмки.
  • В истории релиза есть записи о переходах.
  • Часы по задачам сохранены.

Типичные ошибки​

СитуацияПричинаРешение
Нельзя перевести на следующую стадиюНе выполнено условие переходаЗаполните поля, которые показывает кабинет
Поле нельзя изменитьЗамок воркфлоуВерните релиз на стадию, где поле открыто
Релиз исчез из спискаВключён «Скрыть завершенное»Выключите переключатель
