Ресурсы. Статистика

Назначение. Быстрая картина за период: сколько запланировано, сколько потрачено и где расхождения.

Кто видит. Роли с правом на раздел «Ресурсы».

Как открыть. Меню Работа → Ресурсы (первая вкладка).

Что на экране​

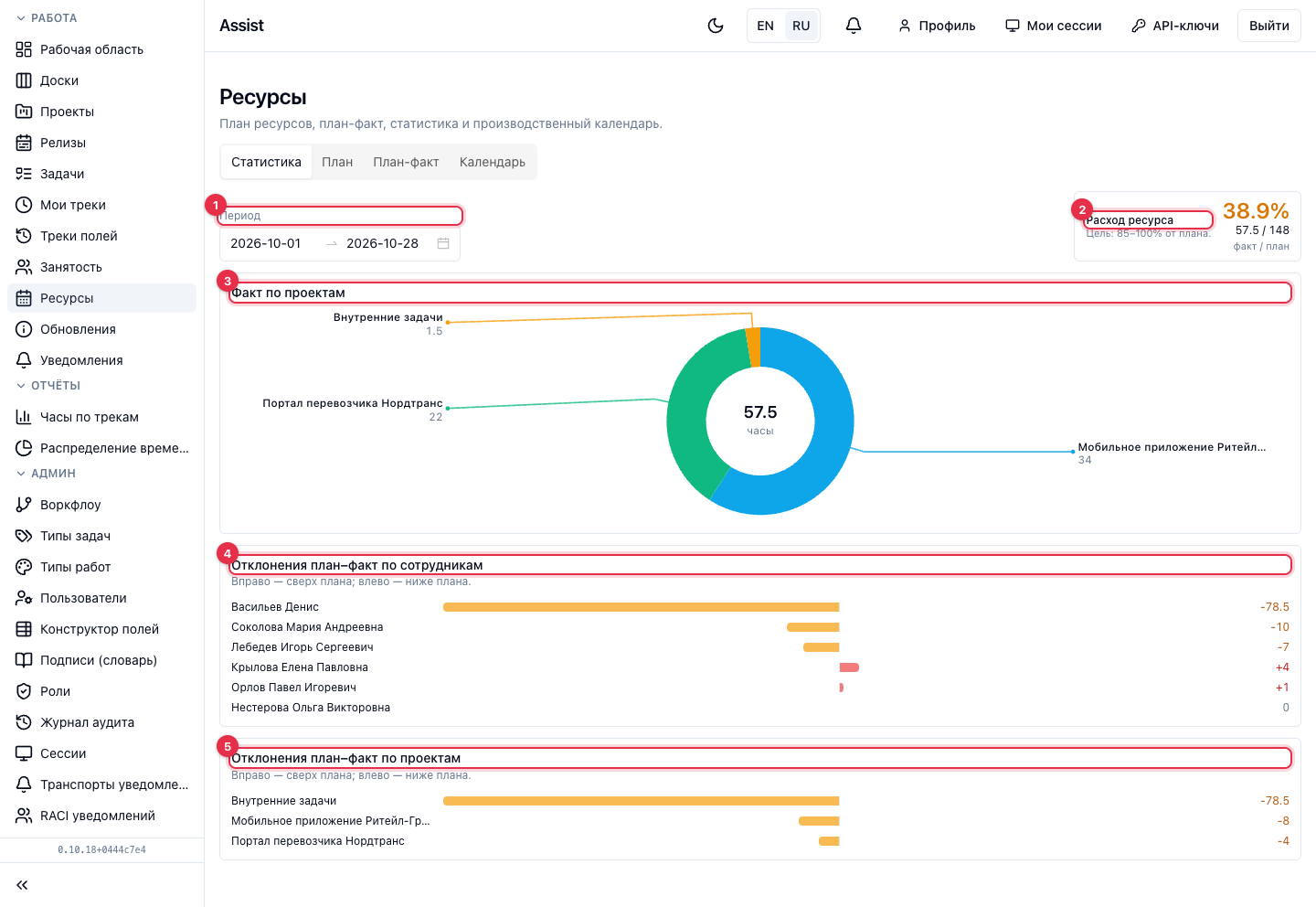

Статистика ресурсов

  1. Период. По умолчанию с первого числа текущего месяца до сегодня. Выберите другие даты для другого отрезка.
  2. Расход ресурса. Главный показатель: доля плана, которую составляет факт. Под числом «факт / план» в часах. Цель — 85–100% от плана. Ниже — люди недозагружены, выше — работа идёт сверх плана.
  3. Факт по проектам. Диаграмма распределения списанных часов по проектам.
  4. Отклонения план–факт по сотрудникам. Полоса вправо — сверх плана, влево — ниже плана. Число справа — разница в часах.
  5. Отклонения план–факт по проектам. То же в разрезе проектов.

Если нет плановых часов, страница пишет «Нет плановых часов за период». Если данных нет вообще: «Нет данных за период».

Как читать отклонения​

Допустим, на сотрудника запланировано 60 часов, а списано 14. Отклонение минус 46: полоса уходит влево. План не выполнен: либо время не записывают, либо работа идёт медленнее. Если списано больше плана, полоса уходит вправо.

Что можно сделать​

  1. Выберите период.
  2. Найдите самые длинные полосы отклонений.
  3. Для деталей по дням и людям откройте вкладку «План-факт».
